Konstruksicalendar_today10 Oktober 2026personTim Redaksi Griya Prima

Tahapan Membangun Kos Eksklusif: Dari Perencanaan sampai Operasional

Tahapan Membangun Kos Eksklusif: Dari Perencanaan sampai Operasional

Bagi pemilik lahan, tahapan membangun kos eksklusif biasanya dimulai dengan dua pertanyaan: berapa kamar yang mungkin dan berapa dana yang perlu mereka siapkan. Namun, luas tanah saja belum cukup untuk memastikan jawabannya. Denah bisa memuat banyak kamar. Meski begitu, penghuni tetap perlu merasa nyaman, pemilik perlu mampu membiayainya, dan pengelola harus bisa merawatnya.

Karena itu, tahapan membangun kos eksklusif membentuk rangkaian keputusan. Sebelum menyetujui denah, ada kebutuhan usaha yang perlu diuji. Sebelum membeli material, ada gambar dan spesifikasi yang harus jelas. Berikut urutannya, beserta pertanyaan yang dapat Anda bawa saat berdiskusi dengan tim proyek.

Temuan Utama

  • Jumlah kamar mengikuti kebutuhan usaha dan batas lahan. Uji calon penghuni, fasilitas, dan pendanaan sebelum mengunci denah.
  • Pemilik baru bisa membandingkan harga penawaran setelah lingkupnya setara. Perbedaan spesifikasi atau pekerjaan yang belum termasuk dapat mengubah keputusan anggaran.
  • Tim perlu memeriksa mutu sebelum pekerjaan berulang. Sepakati contoh pertama dan titik pemeriksaan sebelum tim melanjutkan ke kamar berikutnya.
  • Mulailah menyiapkan pengelolaan sebelum serah terima. Gambar akhir, petunjuk peralatan, dan penanggung jawab perawatan membantu pengelola menangani gangguan.

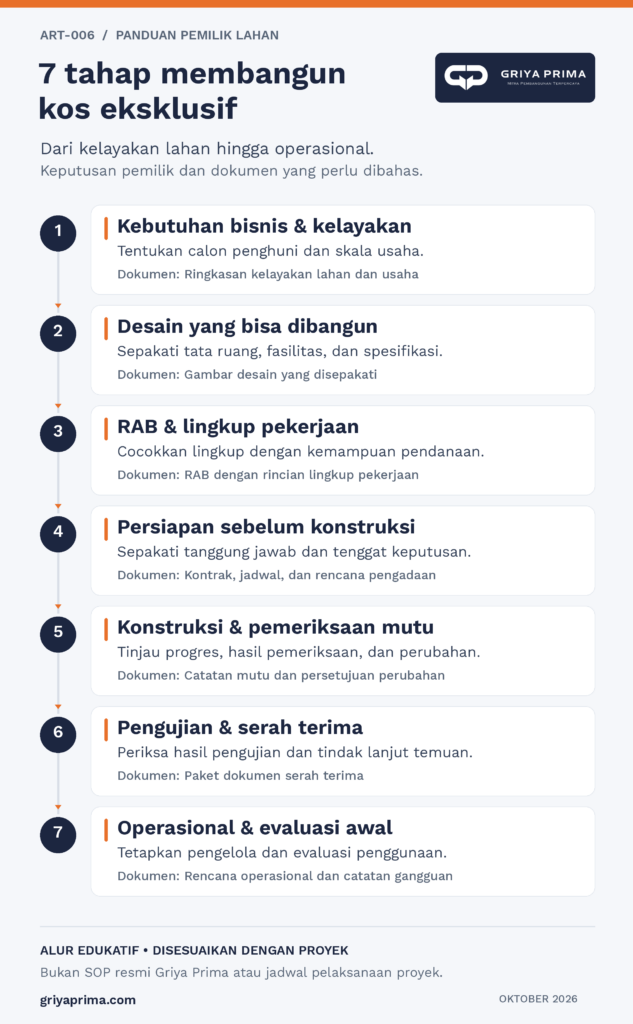

Diagram tujuh tahap membangun kos eksklusif: kelayakan, desain, RAB, persiapan, konstruksi, serah terima, dan operasional, beserta keputusan pemilik dan dokumen utama.
Alur edukatif pembangunan kos eksklusif beserta keputusan pemilik dan dokumen untuk pembahasan. Sesuaikan urutan dan kebutuhan dokumen dengan proyek; bukan SOP resmi Griya Prima atau jadwal pelaksanaan.

1 . Menilai kelayakan sebelum membangun kos eksklusif

Mulailah dengan pertanyaan sederhana: siapa calon penghuni kos ini, dan kebutuhan apa yang ingin Anda layani? Kos untuk mahasiswa, pekerja, atau pasangan memiliki pertimbangan berbeda dalam ukuran kamar, fasilitas, akses, dan pengelolaan.

Tuliskan kebutuhan itu sebelum meminta gambar. Apakah penghuni membutuhkan meja kerja? Siapa yang membersihkan ruang bersama? Apakah pemilik akan mengelola sendiri atau menunjuk operator? Jawabannya memberi arah pada fasilitas, luas ruang, dan biaya rutin. Untuk menguji kisaran sewa, cari pembanding di sekitar lokasi; harga iklan saja belum menunjukkan harga transaksi atau keterisian sebenarnya.

Uji asumsi jumlah kamar sebelum membangun kos eksklusif

Studi kelayakan atau feasibility study perlu mempertemukan rencana bangunan dengan kemampuan pendanaan dan gambaran usaha. Minta tim menguji beberapa skenario keterisian, masa awal pemasaran, biaya rutin, serta cadangan perawatan. Proyeksi pendapatan merupakan asumsi untuk mengambil keputusan, bukan jaminan hasil.

Survei lahan berjalan berdampingan dengan kajian tersebut. Periksa ukuran dan batas tapak, akses kendaraan proyek, kondisi sekitar, serta kebutuhan pemeriksaan tanah dan utilitas oleh tenaga yang sesuai. Minta pihak berwenang atau konsultan setempat memverifikasi persyaratan pembangunan dan penggunaan bangunan untuk lokasi tersebut sebelum menetapkan rencana final.

Untuk menelaah asumsi pendapatan lebih lanjut, baca cara menghitung ROI kos eksklusif.

Jika perkiraan biaya melampaui kemampuan pendanaan, bahas kembali konsepnya. Lebih baik mempertimbangkan ulang fasilitas atau skala bangunan pada tahap ini daripada memaksakan denah yang kelak sulit Anda biayai.

2. Menyiapkan desain untuk membangun kos eksklusif

Desain kos eksklusif perlu menjelaskan pengalaman penghuni sekaligus pekerjaan yang tim lakukan di lapangan. Bahas denah kamar, sirkulasi, pencahayaan, ventilasi, kebisingan, ruang bersama, area servis, dan akses perawatan sejak konsep awal.

Libatkan arsitek, perencana struktur, perencana instalasi, estimator, dan calon pengelola sesuai kebutuhan proyek. Misalnya, posisi kamar mandi memengaruhi jalur pipa; lokasi unit AC memengaruhi tampilan dan akses teknisi. Tim sebaiknya menjawab pertanyaan seperti ini saat mereka masih mudah memperbaiki gambar.

Ada contoh menarik dari proyek Euston yang Skanska kerjakan: tim konstruksi ikut terlibat dalam proses desain bersama pihak terkait. Skalanya berbeda dengan kos, tetapi pertanyaannya relevan: apakah orang yang akan mengerjakan bangunan sudah ikut memeriksa desainnya? Metodenya tetap perlu menyesuaikan skala, risiko, dan kebutuhan masing-masing proyek.

Pembahasan desain kos eksklusif yang nyaman dan mudah Anda kelola dapat membantu Anda meninjau kebutuhan ruang sebelum mengunci denah.

Sebelum meminta harga final, tanyakan gambar mana yang sudah tim sepakati dan keputusan apa yang masih terbuka. Denah dengan keterangan material yang belum lengkap dapat menghasilkan penawaran berdasarkan asumsi berbeda.

3. Menyusun RAB untuk membangun kos eksklusif

Di tahap ini, estimator atau quantity surveyor mulai menerjemahkan pilihan pada gambar menjadi volume pekerjaan dan biaya. Rencana Anggaran Biaya atau RAB seharusnya membuat Anda bisa menelusuri alokasi uang untuk setiap pekerjaan, bukan hanya melihat satu angka total di halaman terakhir.

Minta tim memisahkan komponen agar Anda mudah meninjaunya: pekerjaan bangunan, instalasi, perlengkapan kamar, pekerjaan luar, jasa perencanaan, serta kebutuhan persiapan operasional. Periksa biaya apa saja yang termasuk dalam penawaran dan apa yang masih menjadi tanggung jawab pemilik. Konfirmasikan kebutuhan pajak, administrasi, dan perizinan sesuai lingkup proyek.

Bandingkan penawaran dengan dasar yang sama

Anda sulit membandingkan dua penawaran jika merek, mutu, volume, atau lingkup pekerjaannya berbeda. Periksa pula pekerjaan yang masih memakai angka sementara dan cara menghitungnya kembali setelah tim menetapkan spesifikasi.

Jika Anda perlu menyesuaikan anggaran, bahas alternatif beserta konsekuensinya terhadap fungsi, perawatan, dan penampilan. Penyesuaian pada struktur atau sistem keselamatan harus melalui perencana yang berwenang. Sisihkan cadangan sesuai risiko yang tim identifikasi, tanpa memakai satu persentase sebagai patokan semua proyek.

Periksa juga kapan dana perlu tersedia. Anggaran total yang terasa cukup tetap harus Anda cocokkan dengan jadwal pembayaran dan rencana pembelian perlengkapan sebelum kos dibuka.

4. Menyiapkan kontrak dan pengadaan untuk membangun kos eksklusif

Sebelum mobilisasi, pastikan kontrak mencatat lingkup, spesifikasi, tahapan pembayaran, mekanisme perubahan, pemeriksaan mutu, dan serah terima. Bahas tanggung jawab setiap pihak, termasuk penyediaan utilitas sementara, keamanan lokasi, komunikasi dengan lingkungan, dan perlindungan area kerja.

Saat membahas jadwal, jangan berhenti pada tanggal mulai dan selesai. Tanyakan apa yang harus siap untuk setiap pekerjaan: gambarnya, materialnya, tenaga kerjanya, atau persetujuan pemilik. Fokus pada alur kerja dan koordinasi ini juga muncul dalam pendekatan lean construction Turner. Untuk proyek kos, pembahasannya bisa sesederhana memastikan pekerjaan pekan depan tidak menunggu keputusan yang sebenarnya dapat dibuat hari ini.

Peralatan atau material pesanan khusus perlu mendapat perhatian lebih awal. Minta daftar barang yang waktu pengadaannya panjang, lalu sepakati kapan tim memilih contoh, memesan barang, dan memeriksa barang yang tiba. DPR memasukkan perencanaan pengadaan dan logistik dalam pendekatannya terhadap pemasok. Bagi pemilik, pelajaran praktisnya adalah ikut memahami tenggat keputusan material, bukan baru memilih ketika tim hendak memasang barang.

Sebelum tim memulai pekerjaan, pastikan siapa penanggung jawab lapangan dan bagaimana tim melaporkan progres. Jika masih membandingkan calon pelaksana, gunakan checklist memilih kontraktor kos eksklusif sebagai bahan diskusi.

5. Memeriksa mutu saat membangun kos eksklusif

Pemeriksaan mutu perlu mengikuti urutan pekerjaan. Tentukan bersama tim titik pemeriksaan yang harus selesai sebelum tim menutup atau melanjutkan pekerjaan. Bukti pemeriksaan dapat berupa catatan, foto, hasil pengujian, dan persetujuan sesuai kebutuhan teknis.

Periksa pekerjaan pertama sebelum diulang

Untuk pekerjaan berulang, diskusikan pembuatan contoh yang menjadi acuan. Contoh area kamar mandi atau pemasangan finishing dapat membantu menyamakan pemahaman mengenai hasil yang Anda harapkan. Tim teknis tetap menentukan metode pemeriksaan dan kriteria penerimaannya.

Prinsip tersebut terlihat pada proses pengendalian mutu Hensel Phelps, yang meminta tim memeriksa dan menyetujui contoh pekerjaan awal sebelum melanjutkan pekerjaan. Dalam kos dengan banyak kamar serupa, pembahasan contoh pertama memberi kesempatan untuk mengoreksi hasil sebelum tim mengulang pola pengerjaannya. Tim tetap perlu melakukan pemeriksaan berikutnya.

Catat perubahan sebelum dikerjakan

Perubahan tetap mungkin terjadi. Sebelum menyetujuinya, minta penjelasan alasan, gambar atau spesifikasi pengganti, serta dampak biaya dan waktu. Simpan persetujuan bersama revisi dokumen agar tim menggunakan informasi yang sama.

Hal kecil seperti nama file dapat menjadi penting di sini. Jika ada dua gambar dengan revisi berbeda beredar di grup percakapan, tim perlu tahu mana yang berlaku. Mulailah dari daftar revisi dan tempat penyimpanan yang disepakati. Ini sejalan dengan penekanan Mace Consult pada informasi proyek yang terstruktur dan konsisten, meski kebutuhan alatnya tentu mengikuti skala proyek.

Laporan progres pun sebaiknya menjawab pekerjaan apa yang sudah tim periksa dan apa yang masih menunggu tindak lanjut. Jika hanya menerima foto, mintalah lokasi, tanggal, serta penjelasan pekerjaan dalam foto tersebut.

6. Melakukan pengujian dan serah terima

Menjelang serah terima, jadwalkan pemeriksaan bersama berdasarkan lingkup kontrak. Minta tim teknis menguji fungsi sistem yang sudah tim pasang dengan prosedur yang sesuai, lalu mencatat temuan, penanggung jawab perbaikan, dan status penyelesaiannya.

Panduan commissioning WBDG menempatkan hasil pengujian, gambar kondisi terpasang, petunjuk pengoperasian, catatan masalah, dan pelatihan sebagai bagian penting dokumentasi bangunan. Untuk kos, susun paket serah terima yang memudahkan pengelola: gambar akhir, daftar peralatan, manual, dokumen garansi yang berlaku, serta kontak layanan. WBDG tentang dokumentasi commissioning.

Minta penjelasan langsung mengenai pengoperasian peralatan dan tindakan saat terjadi gangguan. Catat kekurangan pekerjaan serta jadwal perbaikannya. Ketentuan penerimaan, pembayaran, masa pemeliharaan, dan garansi mengikuti kontrak serta dokumen terkait yang para pihak sepakati.

7. Menyiapkan operasional dan mengevaluasi penggunaan awal

Bahas persiapan operasional sejak tahap desain, lalu matangkan sebelum penghuni masuk. Tetapkan penanggung jawab pemasaran, penerimaan penghuni, penagihan, kebersihan, penanganan keluhan, dan perawatan.

Siapkan inventaris per kamar, petunjuk penggunaan fasilitas, alur pelaporan gangguan, serta jadwal pemeriksaan rutin. Cocokkan informasi pemasaran dengan fasilitas yang benar-benar ada dan siap penghuni gunakan. Jika Anda membuka kos secara bertahap, mintalah tim terkait memastikan area untuk penghuni sudah memenuhi persyaratan dan aman untuk dihuni.

Selama penggunaan awal, kumpulkan catatan keluhan dan gangguan untuk melihat pola. Catat pintu yang sulit ditutup, aliran air yang tidak stabil, atau akses perawatan yang menyulitkan. Lalu, minta pihak terkait menindaklanjutinya sesuai tanggung jawab. Bandingkan pula pengeluaran aktual dengan asumsi awal agar pengelola dapat memperbaiki rencana operasional.

Dari catatan penggunaan itulah pemilik mulai melihat apakah keputusan saat perencanaan bekerja sesuai harapan. Simpan temuannya bersama dokumen bangunan agar pengelola berikutnya tidak perlu menangani masalah yang sama dari awal setiap kali pengelola berganti.

Ringkasan tahapan membangun kos eksklusif

Gunakan tabel ini untuk melihat keputusan yang masih terbuka dalam proyek Anda. Nama dan bentuk dokumen dapat mengikuti lingkup kerja yang para pihak sepakati; daftar ini merupakan alat diskusi, bukan SOP resmi.

TahapKeputusan pemilikDokumen yang perlu dibahas
1. Kebutuhan dan kelayakanSiapa calon penghuni, berapa batas dana, dan apakah konsep layak dilanjutkan?Ringkasan kebutuhan, hasil survei, asumsi studi kelayakan
2. DesainApakah denah, fasilitas, dan akses perawatan sudah sesuai kebutuhan?Gambar, spesifikasi, catatan keputusan desain
3. RAB dan lingkupApa yang termasuk harga, apa yang belum, dan kapan dana harus tersedia?RAB, daftar pengecualian, rencana pembayaran
4. Persiapan dan pengadaanSiapa mengerjakan apa, dan kapan material harus dipilih?Kontrak, jadwal, daftar pengadaan dan persetujuan material
5. KonstruksiApakah mutu pekerjaan sudah sesuai, dan apakah pemilik dapat menyetujui perubahan?Catatan pemeriksaan, laporan progres, persetujuan perubahan
6. Pengujian dan serah terimaApa yang sudah berfungsi dan temuan apa yang masih perlu ditutup?Hasil pengujian, daftar perbaikan, gambar akhir, manual dan garansi
7. OperasionalSiapa mengelola kos dan bagaimana gangguan ditangani?Inventaris, pembagian tugas, jadwal perawatan, catatan keluhan

Pertanyaan tentang tahapan membangun kos eksklusif

Haruskah pemilik menentukan jumlah kamar sejak awal?

Anda dapat menetapkan sasaran awal, lalu mengujinya melalui survei, kebutuhan penghuni, desain, dan anggaran. Jangan mengunci jumlah kamar sebelum tim memeriksa konsekuensinya terhadap kenyamanan dan pengelolaan.

Berapa lama pembangunan kos eksklusif berlangsung?

Durasi bergantung pada kondisi lahan, lingkup, desain, kesiapan dokumen, dan pengadaan. Minta tim menyusun jadwal berdasarkan proyek Anda, termasuk keputusan pemilik yang dapat memengaruhi pekerjaan berikutnya.

Apakah penawaran kontraktor sudah mencakup semua kebutuhan sampai kos dibuka?

Periksa lingkupnya satu per satu, termasuk instalasi, furnitur, perlengkapan, pekerjaan luar, dan persiapan operasional. Minta daftar tertulis yang memisahkan biaya dalam penawaran, biaya di luar penawaran, dan angka sementara.

Apa yang perlu diterima pemilik saat serah terima?

Bahas hasil pengujian, daftar perbaikan, gambar akhir, manual peralatan, dan dokumen garansi yang berlaku. Minta tim menjelaskan cara pengoperasian serta kontak layanan saat terjadi gangguan.

Langkah selanjutnya

Keputusan yang jelas pada setiap tahap memberi dasar untuk pekerjaan berikutnya. Pemilik dapat mulai dari satu hal: mencatat pertanyaan yang belum mendapat jawaban, lalu menentukan siapa yang perlu menjawabnya sebelum proyek berlanjut.

Untuk membahas tahapan membangun kos eksklusif pada lahan Anda, bawa lokasi, luas lahan, calon penghuni, dan batas anggaran ke konsultasi perencanaan. Diskusikan kebutuhan desain dan konstruksi bersama Griya Prima, serta kajian finansial bersama Prima Pro. Gambaran layanan dan proses pembangunan dapat menjadi bahan awal percakapan.
